我院5号楼建设项目消防验收顺利通过,启动搬迁工作



21



22



23



24

我院5号楼建设项目现已进入竣工尾声,在正式投入使用之前,需完成各项检测及验收工作,其中涉及安全的消防验收检查尤为重要。基建项目办在院领导的支持下,通过会议组织与现场检查的形式,督促各参建单位完善现场消防设施,做好相关消防设备的联动及调试等工作,并积极与相关上级行政部门对接,力求现场检查与消防报建同步进行。

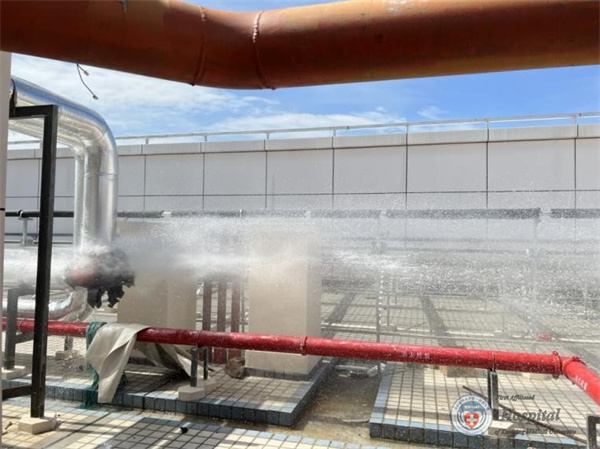

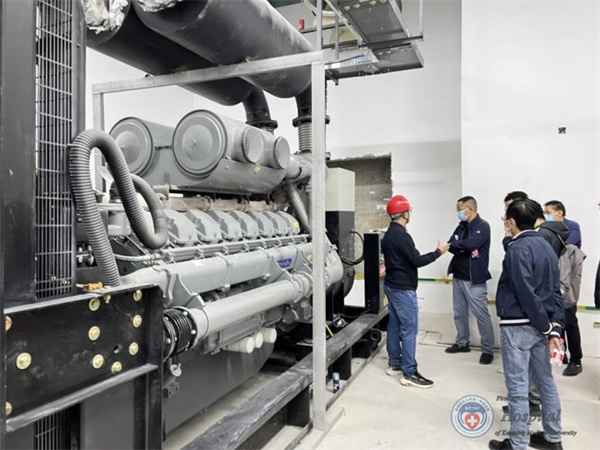

通过各方努力,5月27日下午,昆明市建设工程质量安全监督管理总站正式对5号楼建设项目进行了消防工程验收。针对5号楼屋面、各楼层、地下室及3号楼消控室、消防水泵房等场地的消防系统逐一进行了现场检查及联动测试,检查出20余个需要整改的问题。我办即刻召集设计院、总包、监理及消防检测公司,先后召开了5次技术讨论会,就本次验收发现的问题进行分析和现场整改;面对棘手问题,我办在倪副院长的带领下,成立消防验收工作小组驻扎现场,与各参建单间单位协同配合,通过一次次反复试验、踏勘现场,核对原始数据,逐一排除问题,突破重重困难后于6月5日在倪副院长的亲自指挥下,项目办、保卫科、总承包、设计、监理及消防检测公司,针对前期联动不成功的原因重新做部署,再次对5号楼及3号楼消防系统的稳压泵、安全阀、消防栓管道及喷淋管道的密闭性进行了调试检测,5号楼与3号楼的联动调试取得成功。

6月15日,我院再次邀请昆明市建设工程质量安全监督管理总站对5号楼进行消防复验,经过4个小时的现场查验和测试,20余个问题已全部整改到位,项目满足验收要求,正式通过消防验收,并取得特殊建筑工程消防验收意见书。

5号楼消防验收顺利完成,标志着项目在竣工收尾阶段取得了重大的突破。项目办将全力组织余下的收尾及验收工作,确保5号楼按质按量完工,所有科室顺利入驻搬迁。
